G664稻城县香格里拉至各卡(川滇界)段改建工程是大香格里拉旅游环线建设工程的重要组成部分,也是四川省“十四五”综合交通运输发展规划重点项目和2023年度四川省重点新开工项目之一。俄初山隧道是该项目的控制性工程,全长约4840m,平均海拔3200米以上。
“人间四月芳菲尽,山寺桃花始盛开”。四月初的稻城亚丁景区天气晴朗,阳光明媚,三怙主神山傲然耸立、神采奕奕,香格里拉小镇上游人如织。2023年4月6日,G664稻城县香格里拉至各卡(川滇界)段改建工程(含俄初山隧道)如期挂网招标,标志着由岩土勘察设计分院承担的俄初山隧道勘察工作,在历经一百多个昼夜,克服冒严寒、忍冰雪、抗疫情等困难之后,如期交上满意答卷。

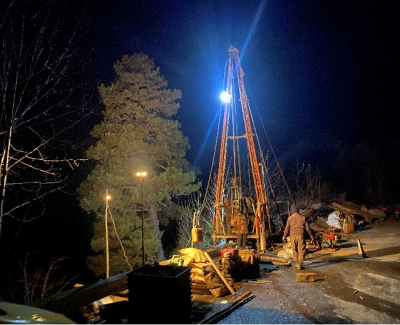

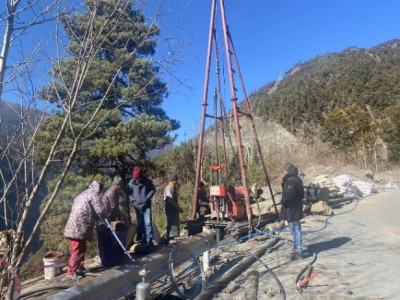

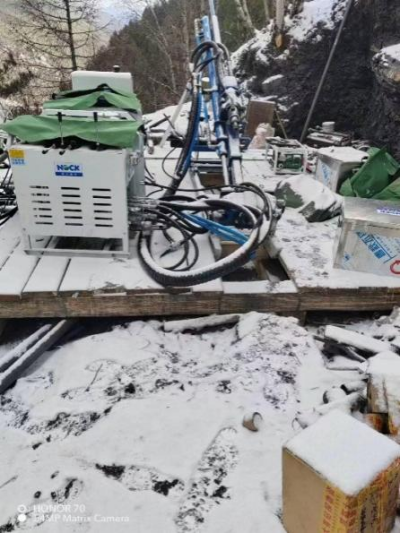

“时间就是命令!”俄初山隧道勘察工作于2022年11月上旬进场,勘察期为高原冬季,天寒地冻,布设的两个深孔海拔均在3600米以上,夜间钻孔处最低气温可达零下二十度以下,由于隧道地处稻城亚丁国家级自然保护区、省级风景名胜区,植被脆弱,森林防火等级高,保温取暖极为困难。12月初共有2批次10余名工人新冠感染与高原反应叠加住院,造成钻探工作几乎面临停滞。2023年1月初大雪封山,水源结冰,便道积雪,给钻探实施带来极大挑战。
隧址区地质构造极其发育,岩性以软质板岩为主,受断层及层间挤压影响,多处岩体极为破碎,钻进过程中孔内缩径、垮孔等问题不断。其中228米深孔因频繁缩颈、卡钻导致无法继续钻进,开孔重钻达4次;406米深孔多次出现缩颈等问题,期间连续10天基本无进尺。
面对冬季恶劣气候、复杂地层条件、高原反应、新冠疫情、春节假期作业等种种不利因素,岩土勘察设计分院紧密协调钻探劳务单位,要求其全力做好钻探人员与设备统筹安排,同时安排技术人员长期驻守现场,白天开展地质调绘,凌晨实地量测隧址区最低气温,现场跟踪督导深孔质量与进度,春节期间坚守现场,保证不断人、不停工,每日向公司及时汇报勘察进度与现场最新情况。

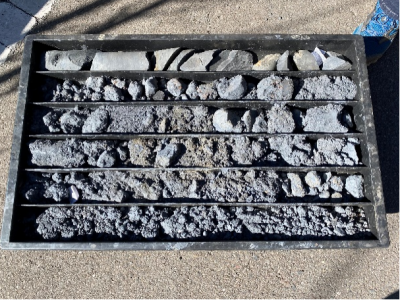

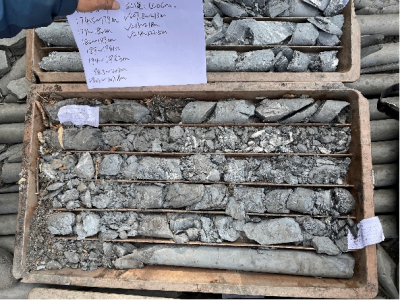

2023年2月底,项目组先后完成包括地质调绘、钻探(含两个深孔)、贯通性物探、声波测井、地应力测试、瓦斯测试、内业资料编制等全部工作,3月底取得本项目施工图批复。

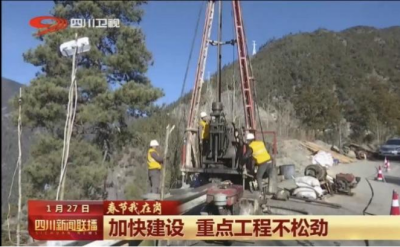

俄初山隧道勘察过程中受到交通运输厅、省公路局、公司各级领导的高度关注与重视,得到甘孜州及稻城县各级政府的高度重视与肯定。稻城县委书记格绒追美大年初二前往现场对项目组进行慰问,并获四川电视台新闻联播“春节我在岗”栏目的采访报道。
在公司党委的坚强领导下,岩土勘察设计分院项目组成员发挥“撸起袖子加油干、风雪无阻向前行”的艰苦奋斗精神,多措并举,在冬季的高原地区克服重重困难,顺利完成了俄初山隧道的勘察工作,为本项目早日开工建设奠定了坚实基础。
