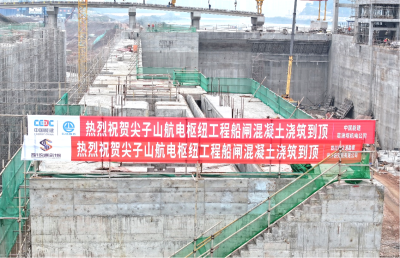

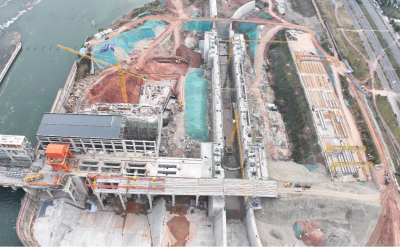

岷江尖子山航电枢纽船闸主体土建工程完工

发布时间:2025-01-09 来源: 浏览次数:349

新年伊始,有“天府出海第一站”之称的岷江尖子山航电枢纽工程项目建设传来喜讯,随着船闸出水口段最后一仓混凝土浇筑完成,尖子山船闸混凝土全部浇筑至设计顶高程,标志着船闸主体土建工程全面完工,为后续船闸金属结构、机电工程安装创造了条件,更为今年船闸如期建成具备通航条件奠定了坚实的基础。

尖子山航电枢纽工程位于四川省眉山市彭山区,是岷江干流航电梯级开发的最上游一级枢纽,工程开发任务是以航运为主,航电结合,兼顾水环境综合整治等。水库正常蓄水位426.00m,相应库容3540万m³,建设69MW电站和Ⅳ级船闸各一座,船闸有效尺度为120.0×16.0×3.5m(长×宽×门槛水深),可通行500t级船舶(丰水期兼顾1000t级货船),单向年过闸货运量266.5万t。







自尖子山船闸2022年12月开工以来,公司水运设计一分院和水运监理所并肩作战,设计深入一线精准指导施工,监理现场监督守护工程质量,与各参建方齐心协力,共同见证尖子山船闸从蓝图走向现实。

本工程为续建项目,为确保新旧结构可靠衔接,开工前设计项目组便前往工地现场踏勘,针对船闸基坑防渗、基础稳定性、混凝土表面除污、钢筋表面除锈、橡胶止水替换等新旧衔接问题进行了全面分析,提供了及时有效的技术支持。面对施工过程中出现的灌浆超灌和混凝土开裂的难题,设计、监理团队共同提出解决方案,设计要求采用控制灌浆浓度、调整注浆压力、采用间歇灌浆,选用低热水泥、配置低塌落度混凝土等措施,监理全程参与施工监督,从材料进场检验到施工工艺控制,从进度管理到环境保护,严格把控工程质量,为船闸工程的安全和耐久提供了有力保障。

此次船闸主体土建工程全面完工,是金结机电安装工作的崭新起点,下一步公司将继续增派金结、机电专业技术人员配合现场安装工作,齐心协力打造精品工程。
