宜宾志诚港作业区一期工程BIM设计

发布时间:2017-01-22 浏览次数:157

我院应用BIM技术对宜宾志诚港作业区一期工程前沿框架、陆域、堆场、仓库、管理区、港内道路进行全方位设计,覆盖从规划、分析、建模、出图的设计全过程。

1、场平与开挖

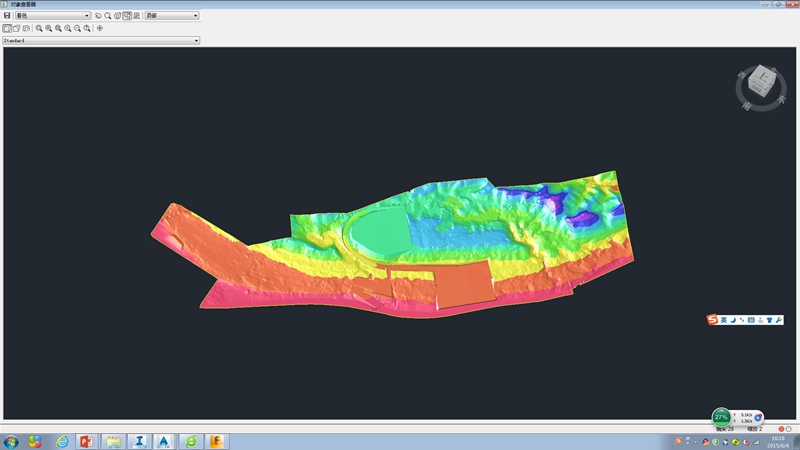

运用BIM技术在原始地形模型的基础上进行进场道路、陆域设计工作,形成三维进场道路、陆域及地质分层实体模型。

2、前沿框架自动创建

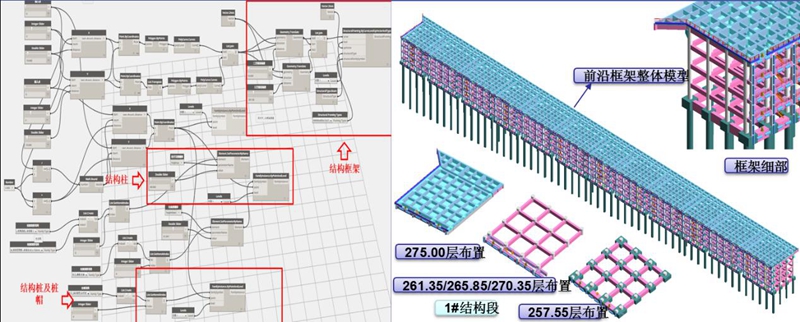

应用BIM可视化编程工具 ,通过几何参数设计和运算,实现对参数化构件的调用,快速生成前沿框架结构模型。

3、分析计算

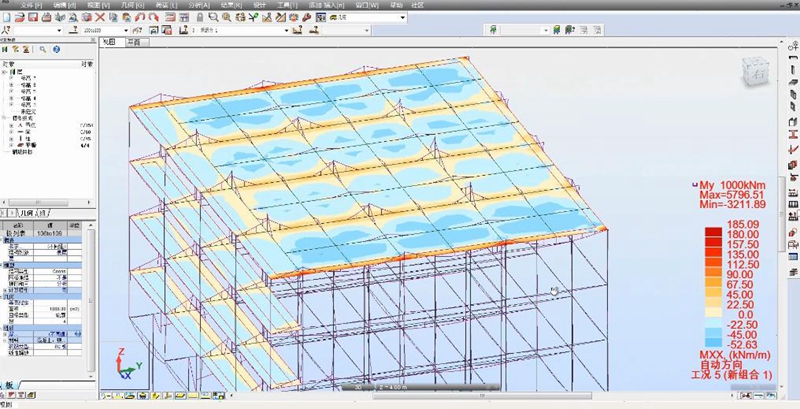

选取前沿框架整体BIM模型的典型结构段并将其转换计算模型,设定约束条件,并自定义荷载组合并加载,实现结构分析计算并输出分析结果。

4、三维配筋

基于精确的BIM模型对结构对象进行自动配筋,直观方便,可修改,可生成配筋图纸并且能统计出钢筋量。在Revit 对建筑进行配筋,手动配筋和Extention插件配筋进行搭配,完成配筋工作。

5、工程量统计

在Revit模型中可直接统计工程量,或可根据项目需要,例如引入工程材料成本,再导入到excel中进行运算和处理,可计算出相关费用,进行经济测算。

6、自动化出图

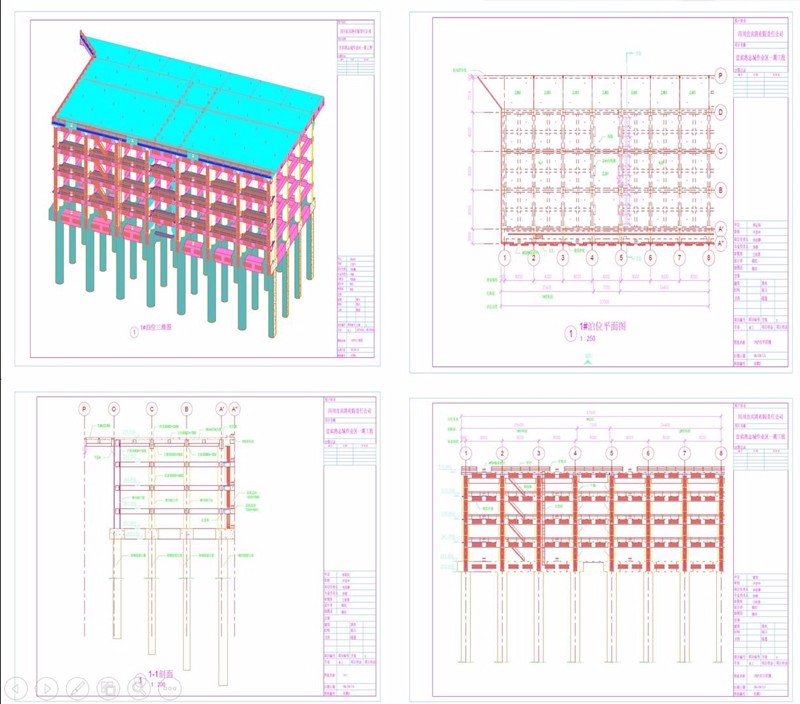

应用BIM技术,基于建立的BIM模型实现对结构物三维、立面、剖面等相关图纸的创建,陆域平面布置图、纵断面及横断面图,道路相关图纸。

7、协同设计

运用BIM协同设计平台实现项目建筑、结构、暖通、陆域、道路等多专业协同设计,提高各专业之间的沟通协同效率。

8、模型整合

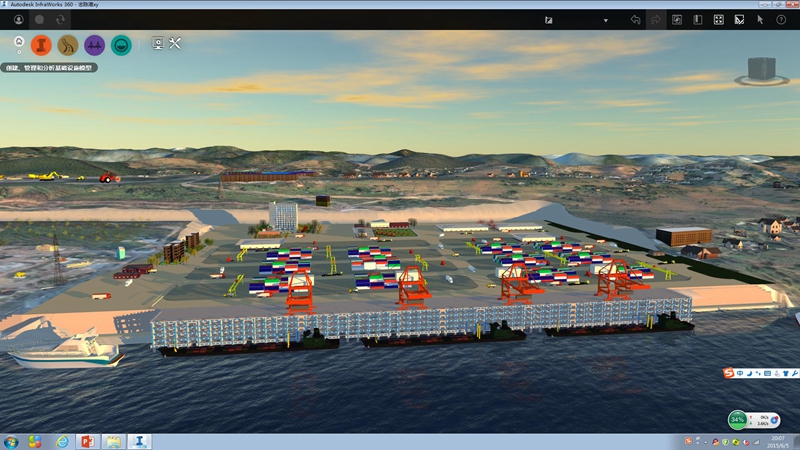

将码头框架、工程建筑、陆域及场地等项目文件进行整合处理后,形成项目三维模型,实现项目漫游。

9、碰撞检查

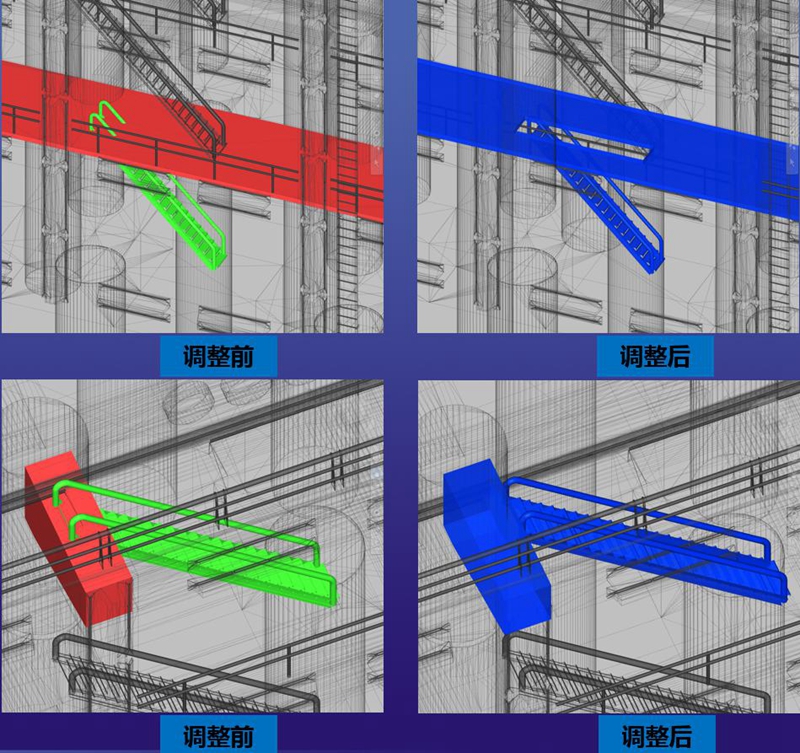

将各专业BIM模型进行整合并进行碰撞检查,检测了各专业设计之间有冲突的地方,进行修改和调整,避免项目在落地施工后因设计错误返工造成损失。

10、施工模拟

BIM模型和时间相结合,形成4D模型,模拟项目施工过程,通过施工模拟分析可帮助施工方有效的安排和调整工期,计算工作量,避免施工场地布置冲突。
